Quedlinburg
BESTEHENDER ENERGIESTANDORT · KI-UMBAU · KLOPSTOCKWEG 10A, QUEDLINBURG
1 MW bestehender Standortanschluss, 2 MVA vor Ort, 2,33 MWh gespeichert. Die Energie ist schon da.
Standort besichtigenWas läuft, was ausgelegt wird, was offen ist.
Zwölf Zeilen, drei Zustände, ein Datum. Nichts wird hier summiert.
- abgeschlossen
Gebäude
In Nutzung
- abgeschlossen
Netzanschluss
1 MW, gemessen
- abgeschlossen
Transformator
2 MVA vor Ort
- abgeschlossen
Speicher

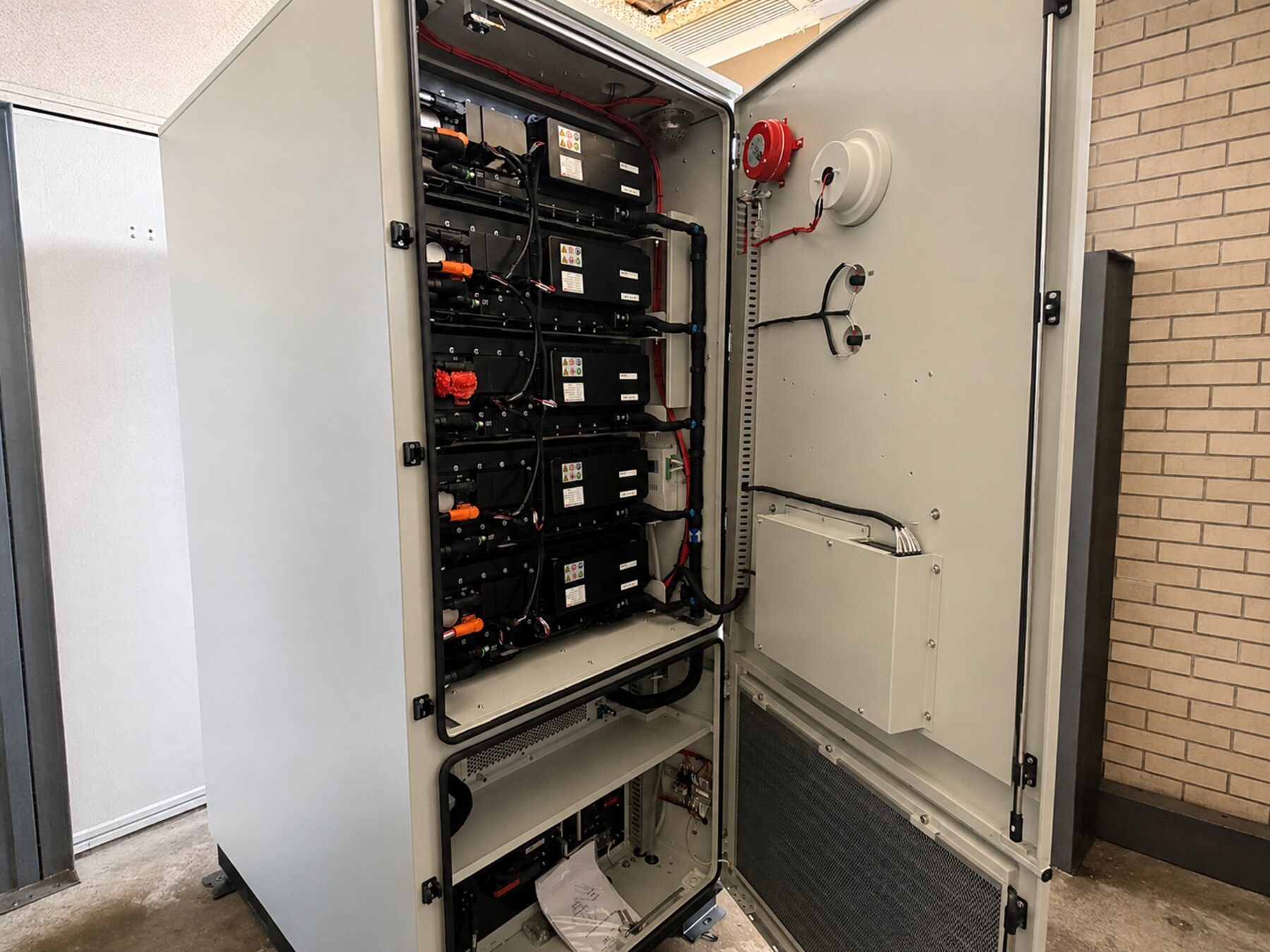

2,33 MWh installiert
- abgeschlossen
Photovoltaik
450 kW an der Fassade
- abgeschlossen
Antennenstandort
Zwei Netzbetreiber, unter Vertrag
- in Arbeit
Niederspannungsverteilung
Im Einbau
- in Arbeit
KI-Einspeisung
1,5 MW, Auslegungsgrundlage
- in Arbeit
Kühlung
In-Row-Luft, Auslegungsgrundlage
- geplant
Glasfaser
Vertragsstatus in Prüfung
- geplant
Genehmigung
Nicht begonnen
- geplant
Kunde
Offen
Stand: 08/2026
Vier Ebenen, vier getrennte Status.
- abgeschlossenBestandGebäude, Netz, Speicher, PV — Bestand
- abgeschlossenEnergiesystemErzeugung, Speicher, Antennen
- in ArbeitBlackKub · AI-RechenleistungKlasse 1–3 MW, in Entwicklung
- geplantAI FactoryExperience Center, Schulung, Community
Stand: 08/2026
- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Project data sheet
- VERIFIED
- 06.08.2026
- STATUS
- MEASURED
- EFFECTIVE
- 06/2017
- SOURCE
- Structural drawing
- VERIFIED
- 04.08.2026
- STATUS
- MEASURED
- EFFECTIVE
- 06/2017
- SOURCE
- Structural drawing
- VERIFIED
- 04.08.2026
- STATUS
- MEASURED
- EFFECTIVE
- 06/2017
- SOURCE
- Structural drawing
- VERIFIED
- 04.08.2026
- STATUS
- MEASURED
- EFFECTIVE
- 06/2017
- SOURCE
- Structural drawing
- VERIFIED
- 04.08.2026
- STATUS
- SIGNED REPORT
- EFFECTIVE
- 01/2023
- SOURCE
- Structural drawing
- VERIFIED
- 31.07.2026
- STATUS
- CALCULATED
- EFFECTIVE
- 08/2026
- SOURCE
- Technical concept
- VERIFIED
- 15.08.2026
- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Project data sheet
- VERIFIED
- 06.08.2026
- STATUS
- DESIGN BASIS
- EFFECTIVE
- 08/2026
- SOURCE
- Letter of intent, 08/2026
- VERIFIED
- 15.08.2026
- STATUS
- SUBMITTED
- EFFECTIVE
- 08/2026
- SOURCE
- Project data sheet
- VERIFIED
- 09.08.2026
- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Site survey
- VERIFIED
- 06.08.2026
- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Technical concept
- VERIFIED
- 06.08.2026
- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Project data sheet
- VERIFIED
- 09.08.2026
- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Technical concept
- VERIFIED
- 06.08.2026
- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Project data sheet
- VERIFIED
- 06.08.2026
- STATUS
- MEASURED
- EFFECTIVE
- 08/2026
- SOURCE
- Site survey
- VERIFIED
- 07.08.2026
- STATUS
- OFFICIAL DATA
- EFFECTIVE
- 07/2026
- SOURCE
- Cadastral data
- VERIFIED
- 29.07.2026
- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Cadastral data
- VERIFIED
- 29.07.2026
- STATUS
- TARGET
- EFFECTIVE
- 08/2026
- SOURCE
- Project data sheet
- VERIFIED
- 09.08.2026

Zwei Unternehmen, zwei Rollen.
Black Vault entwickelt die geplante KI- und Rechenebene in Zusammenarbeit mit der bestehenden I-Kubus-Energieinfrastruktur.

- abgeschlossen
I-Kubus GmbH
Das bestehende Gebäude und seine Energieinfrastruktur
- in Arbeit
Black Vault
Die geplante KI- und Rechenebene und der kommerzielle Weg dorthin
Wem dieses Gebäude gehört.
Der Turm war gekauft und umgebaut, lange bevor hier jemand über Rechenleistung sprach. Das gehört auf seiner Seite als Erstes gesagt.

Lars Gottschligg
Hauptpartner von Black Vault in Deutschland
Geschäftsführer, I-Kubus GmbH
Hat den Turm vor über zehn Jahren gekauft und zum I-Kubus gemacht: Netzanschluss, Speicher, Photovoltaikfassade. Alles, was heute im Gebäude läuft, läuft wegen dieser Entscheidung.
From Lost Place into Future Place. Ressourcen erkennen und Möglichkeiten der Energiewende innovativ und sinnvoll nutzen. Für eine ökonomische und umweltfreundliche Zukunft neuer Energiestandorte – meine Leistungsbereitschaft und mein voller Einsatz!
Von der Gründerin
Anna, auf dem Dach.
Direktorin, 12 Elements Ltd
- 100 Mio.–1 Mrd. €
- Infrastruktur- und Technologiemandate
- Oxford-Programm, AI Governance & Public Policy
- Davos, jedes Jahr seit 2023
Am Standort Quedlinburg.
Fünf Dinge, die es gibt. Fotografiert.
Ein Bild, eine Zahl aus dem Register.

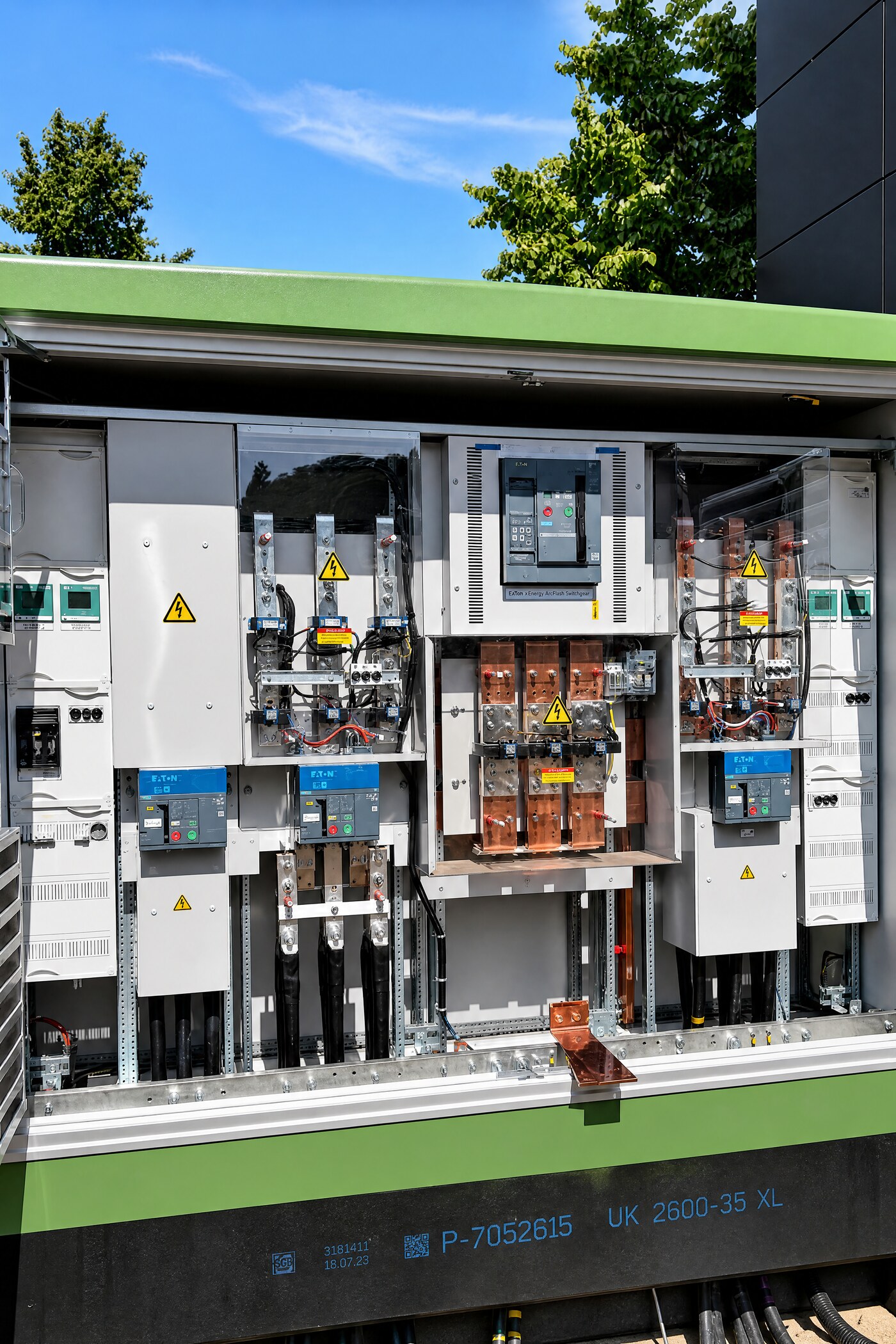

BESTAND · 08/2026 · die Kompaktstation, Türen offen 1 MW
EXISTING- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Project data sheet
- VERIFIED
- 06.08.2026
Der Netzanschluss des Gebäudes: gemessen und in Betrieb.

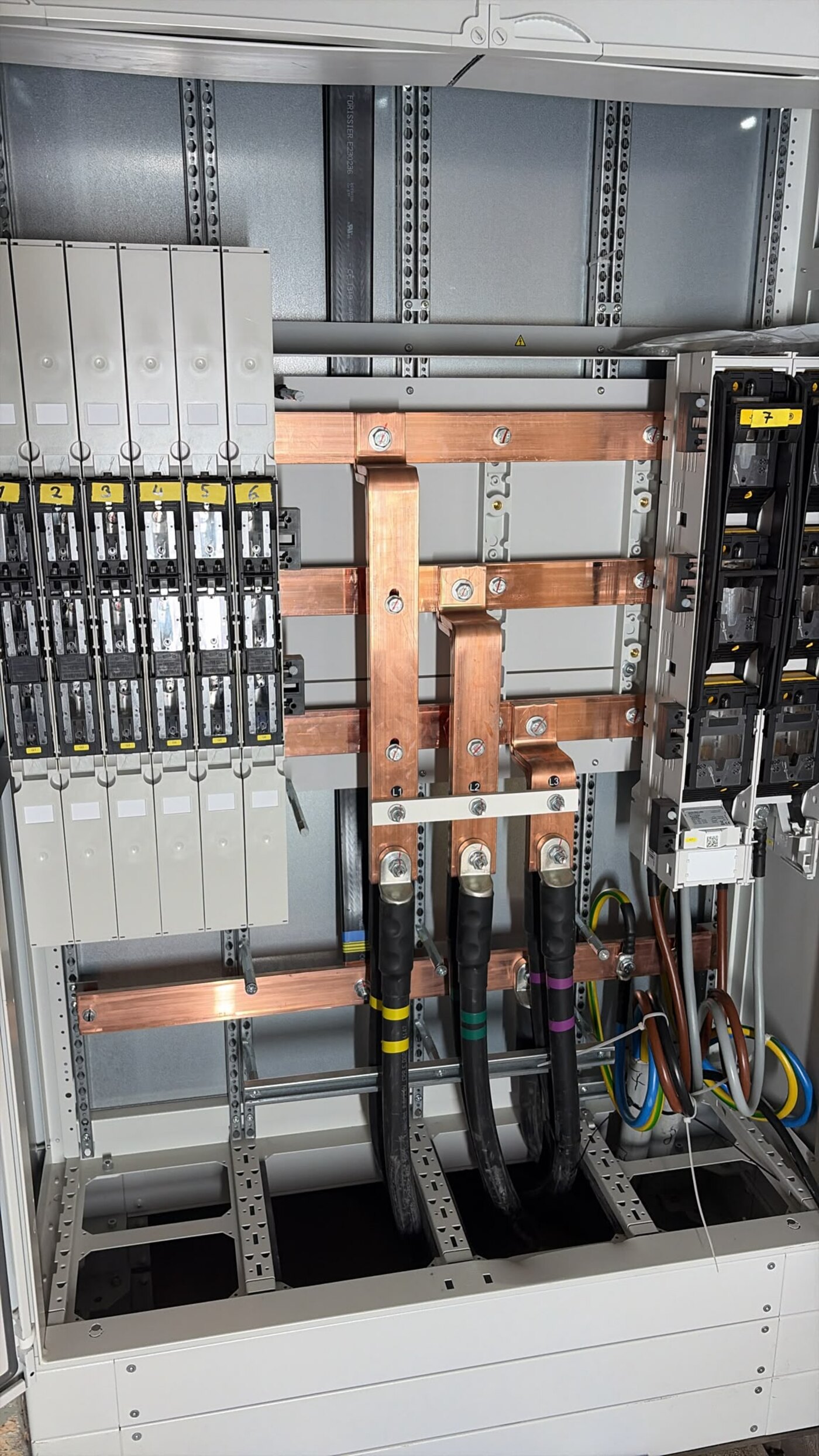

BESTAND · 08/2026 · Schienen und Einspeisung, L1 L2 L3 2 MVA
EXISTING- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Site survey
- VERIFIED
- 06.08.2026
Der Transformator und die Niederspannungsverteilung dahinter.

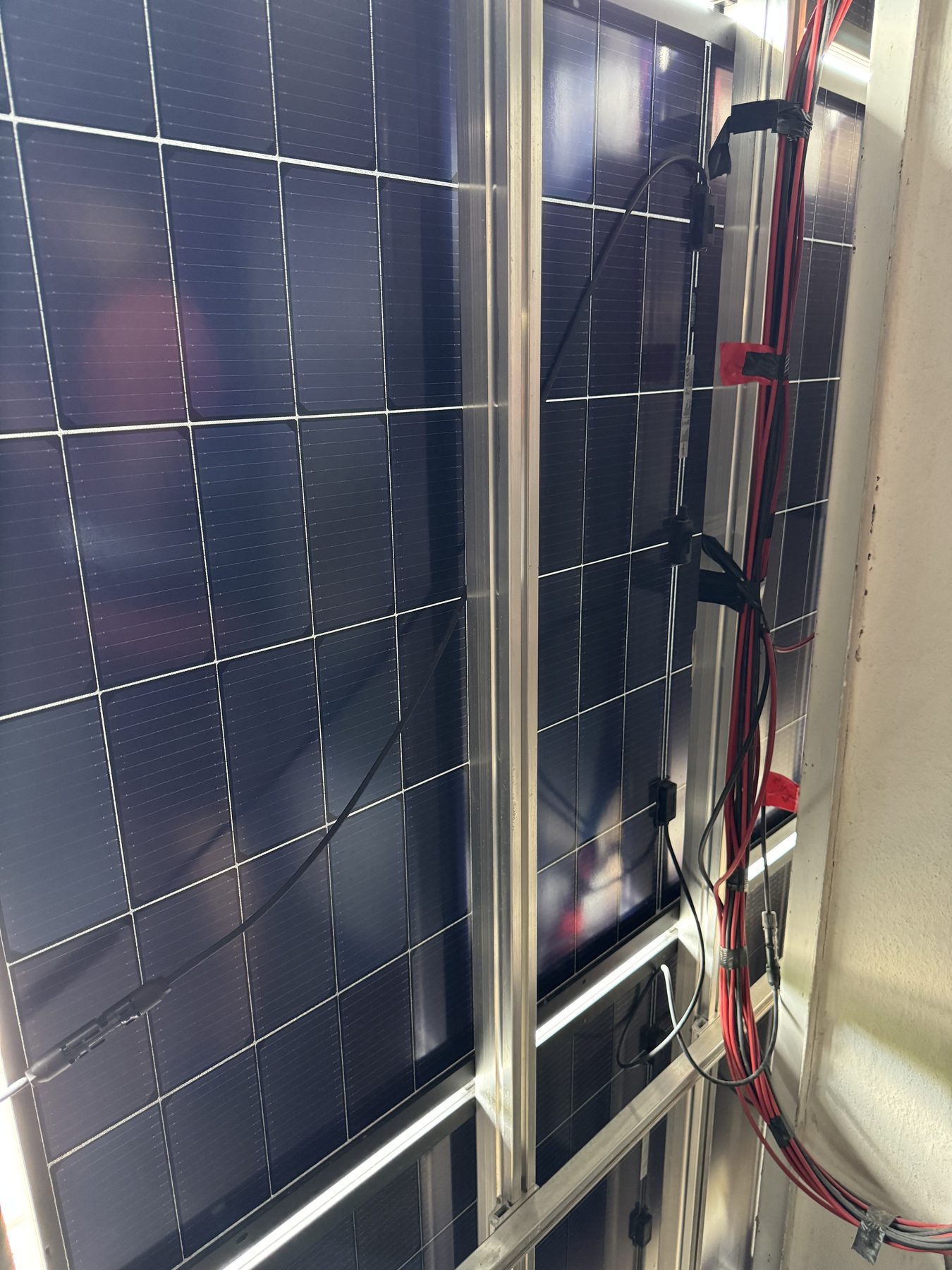

BESTAND · die Fassade von innen, DC-Verkabelung auf der Unterkonstruktion 450 kW
EXISTING- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Technical concept
- VERIFIED
- 06.08.2026
Erzeugung auf der Haut des Gebäudes statt auf einer Fläche daneben.

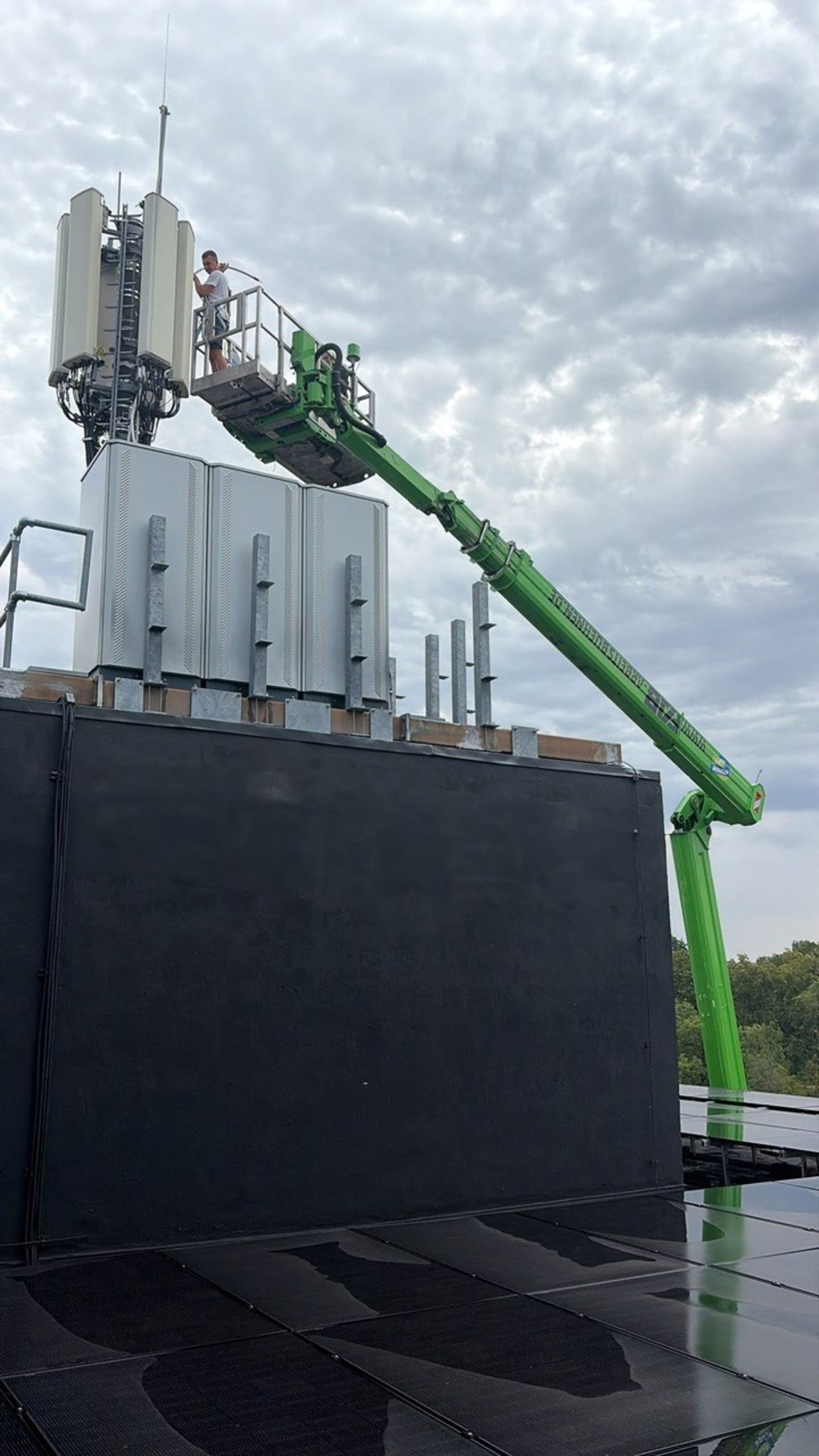

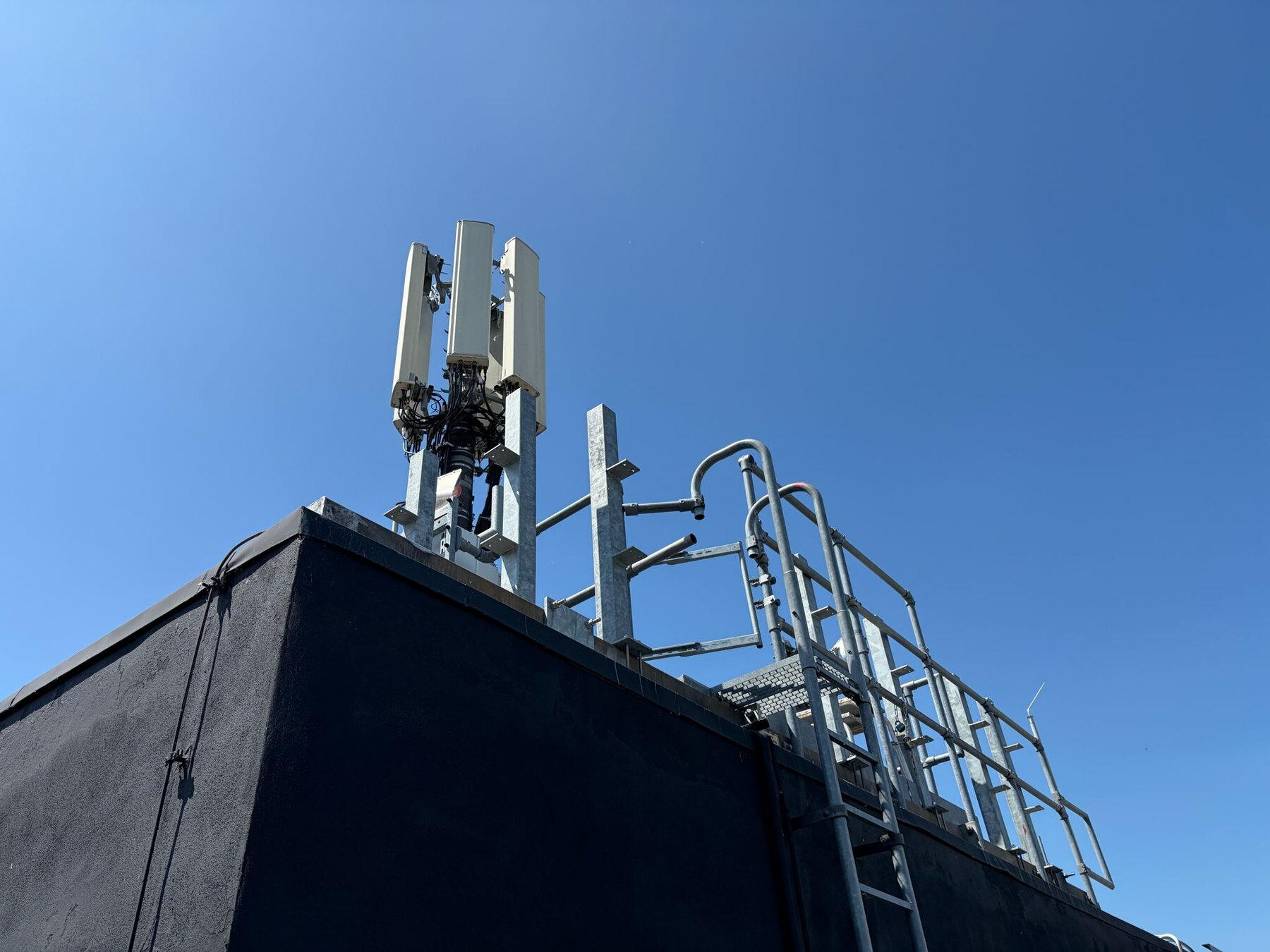

BESTAND · die Antennen der Netzbetreiber an der Dachkante Vodafone · Telefónica
EXISTING- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Project data sheet
- VERIFIED
- 06.08.2026
Zwei Netzbetreiber haben hier Technik, unter laufenden Verträgen.
BESTANDENTWURFBESTAND · ein Geschoss im Ist-Zustand, von Ende zu Ende 4.431 m²
EXISTING- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Project data sheet
- VERIFIED
- 06.08.2026
Sieben tragfähige, leere Geschosse: ein Ausbau, kein Neubau.
Konversion des Bestands.
Ein DDR-Verwaltungshochhaus in Plattenbauweise, dreißig Jahre leer, zweimal umgebaut: erst zum Energiegebäude, jetzt zum Energie- und Rechenknoten.

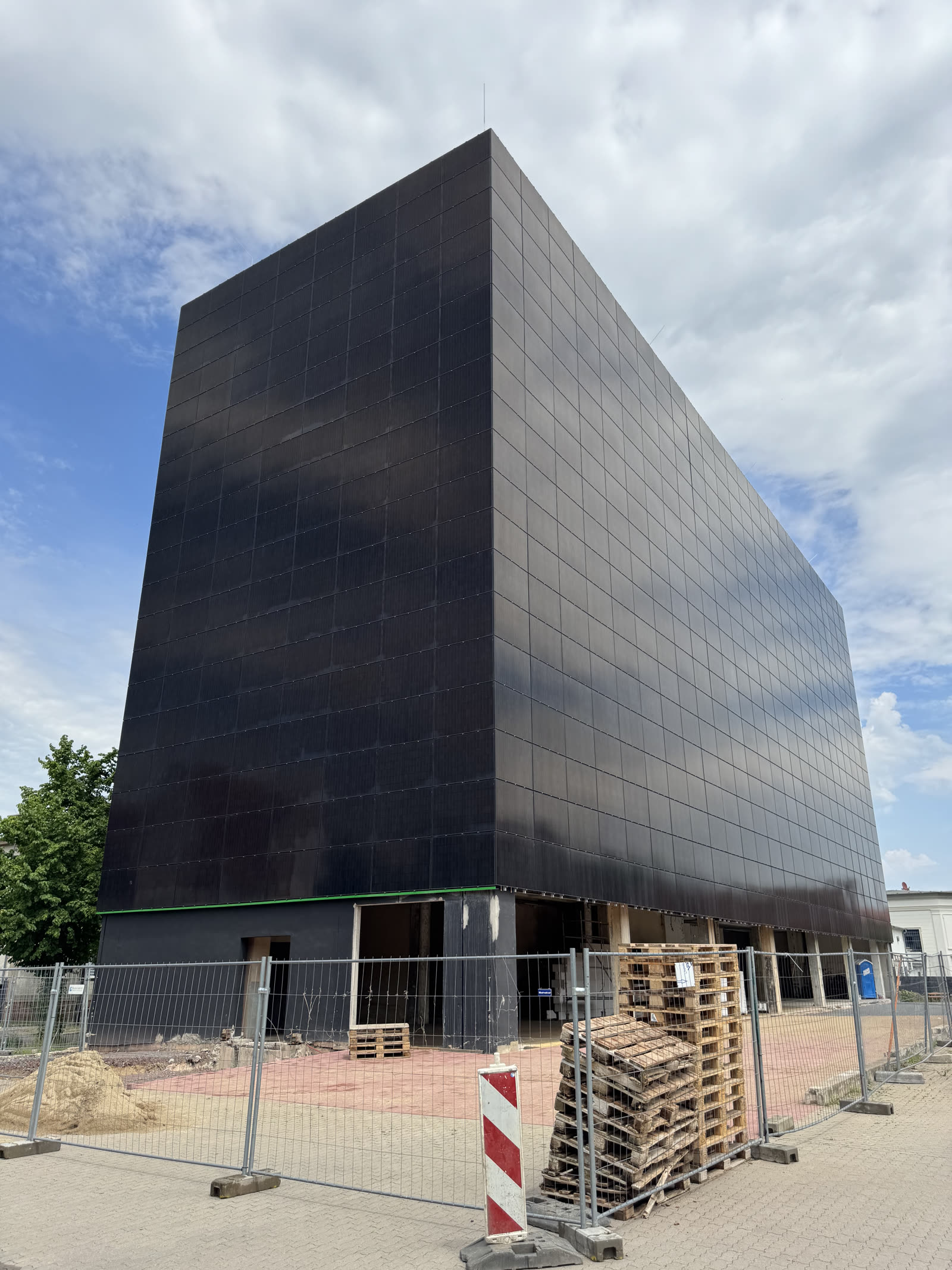

VorherHeuteBESTAND · das primäre Tragwerk wurde erhalten und weitergenutzt.


≈ 1983
VEB Mertik
VGB-System, Katalog B 8619 PKI: Fertigstützen, Riegel und Hohldielen—katalogisierte Teile, die den vierzig Jahre alten Bau nachrechenbar machen.
1990er
Leerstand
Seit Anfang der neunziger Jahre ungenutzt. Tragwerk intakt, Fassade intakt, nichts ausgebaut.
2023
E-Kubus
Das E-Kubus-Konzept: Fassaden-PV, Batteriespeicher im Erdgeschoss, Ladeinfrastruktur ebenerdig. Statik im Januar 2023 geprüft.
2025–2026

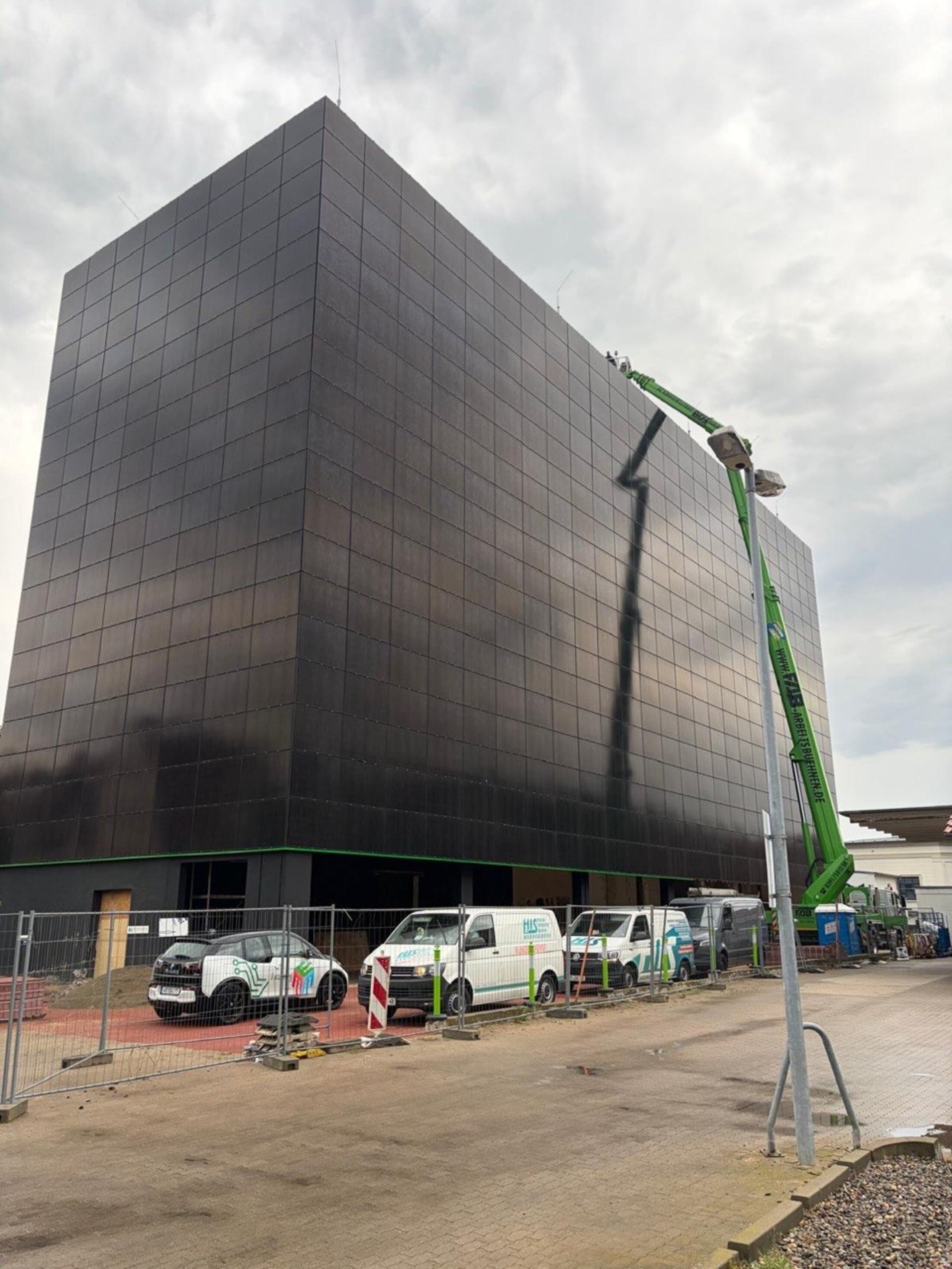

Energetischer Umbau
Energetischer Umbau und Revitalisierung. I-Kubus wird aus der SSC hydrovent AG ausgegliedert und am 17.04.2025 von der I-Kubus GmbH übernommen.
heute
Plattformknoten
Netz, Speicher, PV und Antennen laufen. Die Rechenebene ist für die Geschosse darüber geplant.
Der bestehende Energieasset.
Die Liste unten ist die im Gebäude bestehende Energieinfrastruktur, betrieben von der I-Kubus. Das Bild daneben zeigt dasselbe Gebäude im Bestand und im Entwurf.
BESTANDENTWURFBESTAND 06/2026 ↔ ENTWURF · dieselbe Ecke




Das Speichergeschoss trägt die Maschinengeschosse.
Unten die Batterien, darüber die Maschine. Scrollen heisst hier steigen: der Schnitt bleibt stehen, das Geschoss wechselt.
ENTWURF
ENTWURF
ENTWURF
ENTWURF
ENTWURF
ENTWURF
ENTWURF
ENTWURF
ENTWURF
ENTWURF
BESTAND
BESTAND
BESTANDENTWURFWas da ist. Was wir einbauen. Was Sie mitbringen.
Dasselbe Gebäude, als Kette gelesen. Die Linienart ist die Antwort, damit nichts einem Satz geglaubt werden muss.
- Bestand
- Unser Umfang, einzubauen
- Kundenkonfiguration
- 01Netzanschluss1 MW bestehender Standortanschluss, gemessen, über die Kompaktstation im Freien.
- 02Transformator2 MVA vor Ort, der den Anschluss auf Niederspannung herunterspannt.

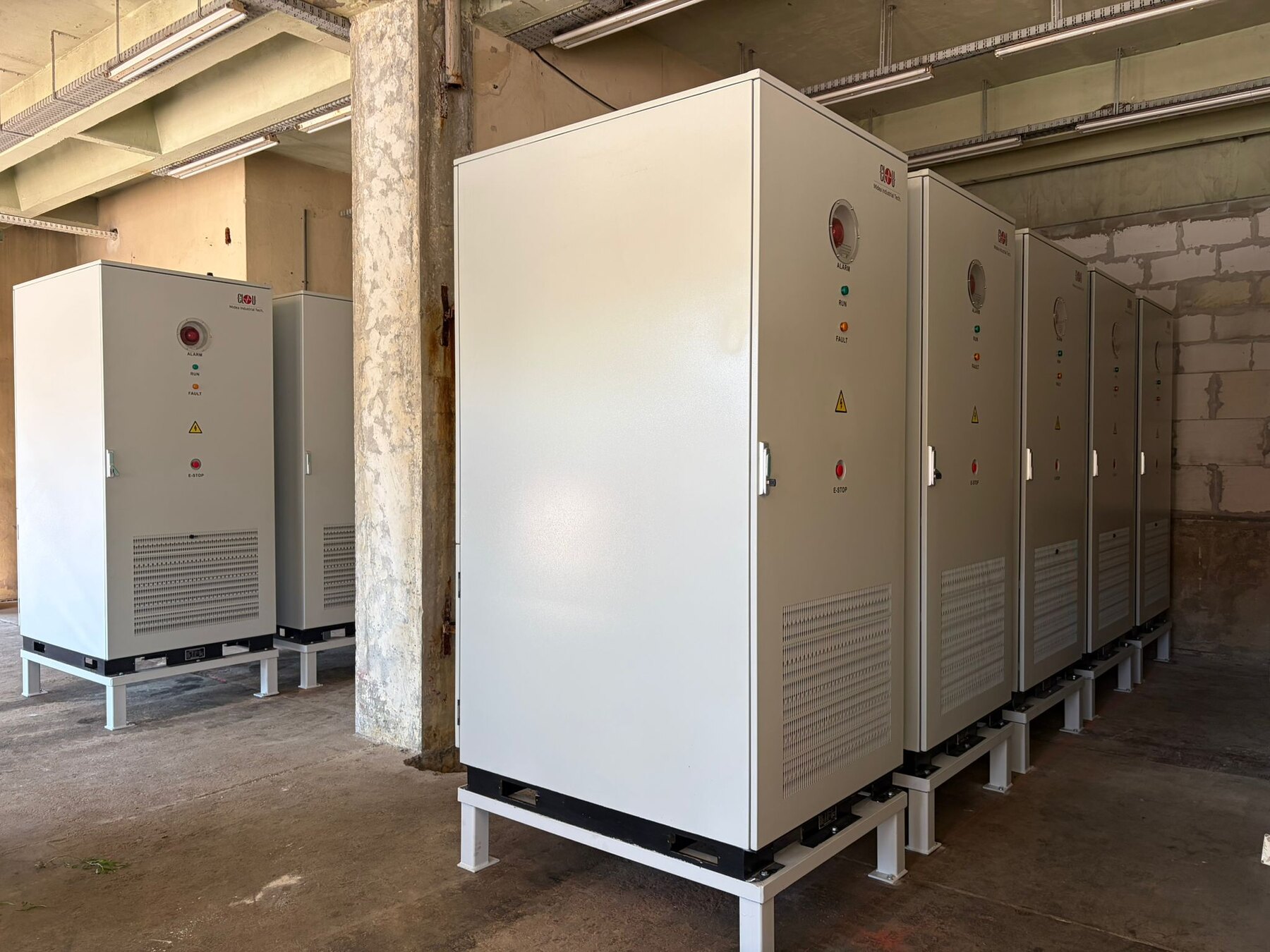

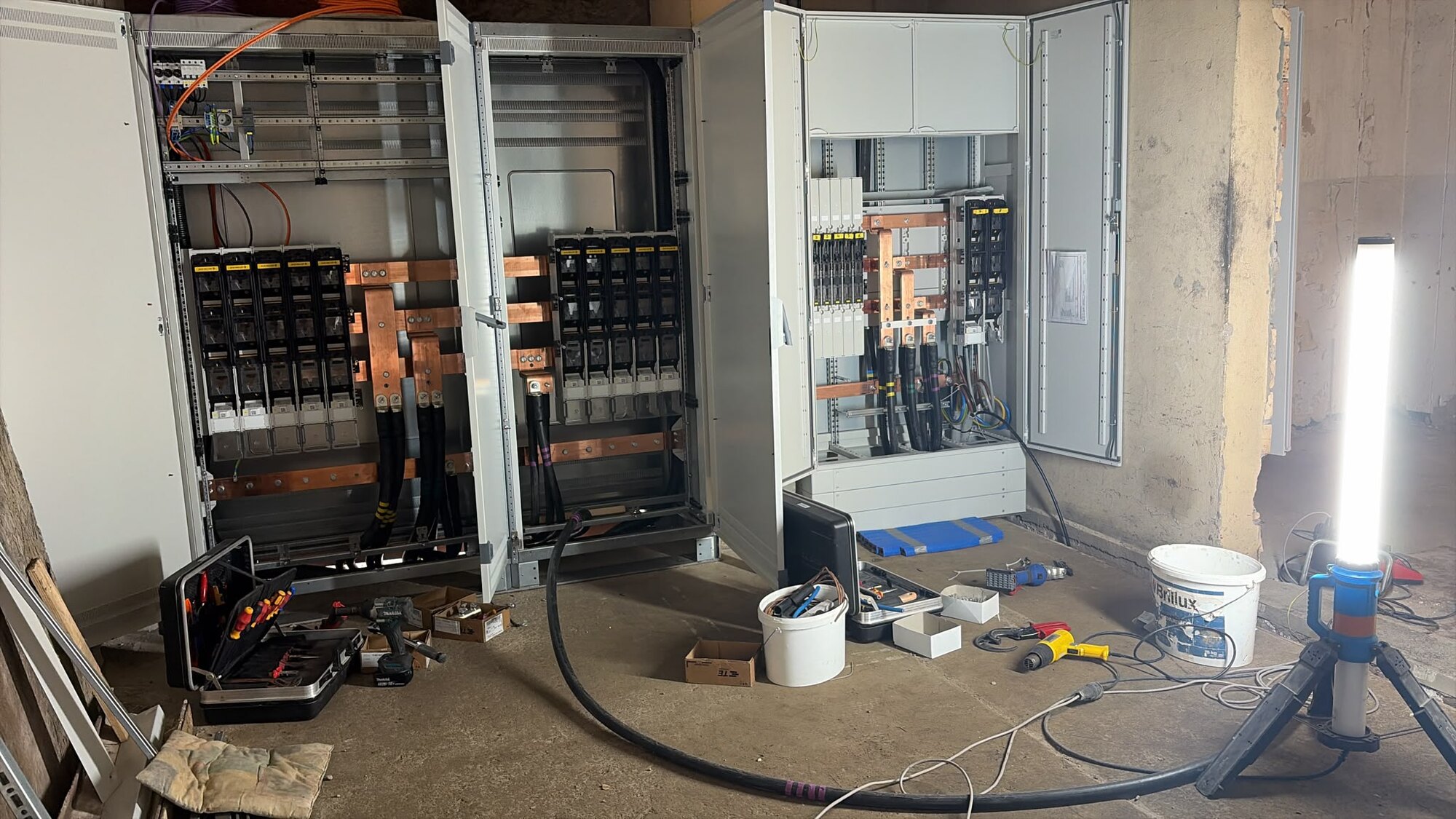

- 03NiederspannungsverteilungDie Hauptverteilungen, gerade im Einbau: Schienen gesetzt, Kabel eingezogen.
- 04Dedizierte KI-EinspeisungEin separater neuer Transformator für die KI-Stufe, auf der Auslegungsgrundlage 1,5 MW.
- 05USV und PDUKonditionierung und Verteilung zur Fläche. Die Topologie folgt der Verfügbarkeitsklasse, die ein Kunde vorgibt.
- 06DatengeschossZwei Obergeschosse im Ausbau: Einhausung, Kabelführung, Brandabschnitte.
- 07In-Row-KühlungLuft mit Warmgangeinhausung, bei den 13,6 kW/Rack, auf die das Layout ausgelegt ist.
- 08Racks und HardwareIhre. Beschleuniger, Dichte und Redundanz sind Kundenauslegung, und sie bestimmen, was die Ebene darüber werden muss.
Zu jeder Rack-Zahl gehört eine Dichte.
184 Stellplätze bei 13,6 kW
Aus dem Rack-Layout der beiden Datengeschosse gezählt, bei 2,5 MW IT im Ausbaufall 3 MW, unter der ~15-kW-Grenze für Luft mit Einhausung, daher In-Row-Kühlung.
Höhere Dichte, ausgelegt
Oberhalb dieser Grenze nimmt das Gebäude Flüssigkeit bis ans Rack, und die Zahl folgt dem Beschleuniger, den Sie vorgeben. Wir rechnen sie gegen Ihre Hardware.
Ein Megawatt Standortanschluss. Die Rechenleistung kommt danach.
Schritte, keine Summe.
01 · Bestehender Standortanschluss
1 MW
abgeschlossenEXISTING- STATUS
- EXISTING
- EFFECTIVE
- 08/2026
- SOURCE
- Project data sheet
- VERIFIED
- 06.08.2026
Über den bestehenden 2-MVA-Transformator.
02 · Dedizierter KI-Anschluss
1,5 MW
in ArbeitDESIGN BASIS- STATUS
- DESIGN BASIS
- EFFECTIVE
- 08/2026
- SOURCE
- Letter of intent, 08/2026
- VERIFIED
- 15.08.2026
Derzeitige Auslegungsgrundlage, über einen separaten neuen Transformator. Vorbehaltlich der Netzbestätigung.
03 · Ausbaufall
3 MW
geplantSUBMITTED- STATUS
- SUBMITTED
- EFFECTIVE
- 08/2026
- SOURCE
- Project data sheet
- VERIFIED
- 09.08.2026
Beim Netzbetreiber beantragt. Nicht bewilligt.
Die volle Rack-Hülle und die Auslegungsdichte gehören an das Ende dieser Abfolge, nicht an den heutigen Anschluss.
Das ProgrammDieses Gebäude ist der erste Schritt, nicht der Plan.
Der Kubus ist das kleinste und erste stehende Projekt von Black Vault, innerhalb eines Ausbaus auf 2 GW in Europa bis 2035 und eines Fünfjahresplans für 100 kleine Rechenzentren. Dieses Gebäude ist der Block in der Mitte.
100
Rechenzentren in Deutschland und Europa, je eine Gesellschaft
Zwei heute in Arbeit · Ziel · Stand 08/2026
Lesen Sie die Typenschilder selbst.
Vor allem, was auf dieser Seite als Bestand ausgewiesen ist, kann man stehen. Besichtigungen führen wir in Gruppen; sagen Sie uns, was Sie sehen müssen, und wir sagen Ihnen, was am Tag offen ist.
Klopstockweg 10a, Quedlinburg. Neunzig Minuten reichen für alles. Bringen Sie mit, wer unterschreiben muss.
- abgeschlossenDas Gebäude, alle sieben Geschosse
- abgeschlossenDie Kompaktstation, Türen offen
- abgeschlossenTransformator und Niederspannungsverteilung
- abgeschlossenDer Batterieraum
- abgeschlossenDie Photovoltaikfassade, von innen und aussen
- abgeschlossenDas Dach, seine Antennen und seine Technik
Dokumentstatus · Revision 01 · Stand 07. August 2026
Technische Verantwortung: Engineering · Datenstand: 07.08.2026
